镇海电厂取水工程通过竣工验收

2020-07-11

我公司承接的浙能镇海电厂燃煤机组搬迁改造项目取排水盾构工程取排水头水下安装工程,所有工序全部完工,77日顺利通过验收。

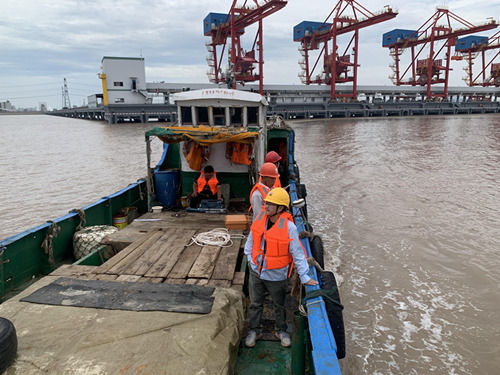

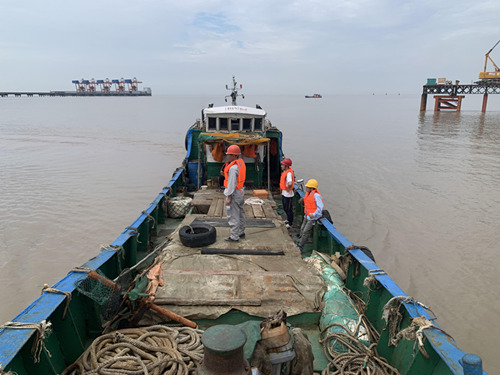

该工程施工内容主要有:水下冲吸泥、铺设土工布、抛填石块、水下拆封板、按装取排水头、石块补抛整平等。

由于公司在手工程较多,公司协调并派遣了船机设备和人员。我司项目部经过前期认真筹备,于2019年10月22日开始水上施工,2020年元月3日完成了甲方项目部指定的全部工程量,本来计划于2020年4月二次进场施工。但受业主节点工期以及疫情影响,6月1日,船机设备和人员再次进场。为了不影响总工期,项目负责人精心组织、合理部署、统筹安排,在做好疫情防控的同时,加快复工复产,全体施工人员,尤其是潜水员加班加点,使项目各工序井然有序向前推进。7月4日,圆满完成了施工任务, 7月7日一次性通过业主、甲方和监理等单位验收。
